Texas Instruments Modulo di valutazione per controller LM25149-Q1EVM-2100

Il modulo di valutazione (EVM) per controller LM25149-Q1EVM-2100 di Texas Instruments è progettato per dimostrare le prestazioni del controller buck CC/CC sincrono ad alte prestazioni per il settore automobilistico LM25149-Q1. Opera su un ampio intervallo della tensione di ingresso da 5,5 V a 36 V per fornire un'uscita fissa da 5 V con una precisione del setpoint superiore all'1% e una corrente di uscita fino a 8 A. Il LM25149-Q1 di Texas Instruments offre prestazioni avanzate sul fronte delle interferenze elettromagnetiche e IQ ultrabasso. Le caratteristiche del regolatore durante le condizioni di guasto includono blocco sottotensione, avvio progressivo interno, protezione da sovracorrente in modalità singhiozzo e arresto termico. È inoltre provvisto di indicatore PGOOD a drain aperto e di funzioni SYNC IN / SYNC OUT.

Caratteristiche

  • Intervallo tensioni di ingresso: da 5,5 V a 36 V
  • Tensione di uscita: 5 V con una precisione del setpoint pari all'1%
  • Doppio spettro espanso casuale e filtraggio EMI attivo per mitigazione avanzata delle interferenze elettromagnetiche
  • Dimensionato per una corrente di carico di 8 A
  • IQ ultrabasso
  • Layout PCB completamente assemblato, testato e collaudato con un ingombro ridotto

Apparecchiature necessarie

  • Sorgente di tensione
    • Utilizzare una sorgente di tensione di ingresso in grado di fornire da 0 V a 40 V e 12 A
  • Multimetri
    • Voltmetro 1
      • Tensione di ingresso da VIN+ a VIN–
      • Impostare il voltmetro su un'impedenza d'ingresso di 100 MΩ
    • Voltmetro 2
      • Tensione di uscita a VOUT - GND
      • Impostare il voltmetro su un'impedenza d'ingresso di 100 MΩ
    • Amperometro 1
      • Corrente di ingresso - Impostare l'amperometro su un'apertura di 1 secondo
    • Amperometro 2
      • Corrente di uscita - Impostazione l'amperometro su un'apertura di 1 secondo
  • Carico elettronico
    • Il carico deve essere un carico elettronico a resistenza costante (CR) o a corrente costante (CC) in grado di erogare 0 ADC a 10 ADC a 12 V
    • Per una misurazione della corrente di ingresso senza carico, scollegare il carico elettronico in quanto potrebbe assorbire una piccola corrente residua
  • Oscilloscopio
    • Con l'endoscopio impostato su 20 MHz di larghezza di banda e accoppiamento CA, misurare l'ondulazione della tensione di uscita direttamente su un condensatore di uscita con un cavo di terra corto normalmente fornito con la sonda dell'endoscopio
    • Posizionare la punta della sonda dell'oscilloscopio sul terminale positivo del condensatore di uscita, tenendo il cilindro di terra della sonda attraverso il cavo di terra fino al terminale negativo del condensatore
    • TI sconsiglia di utilizzare un collegamento a terra con conduttori lunghi perché ciò potrebbe causare rumore aggiuntivo a causa di un ampio circuito di messa a terra
    • Per misurare altre forme d'onda, regolare l'oscilloscopio secondo necessità

Applicazioni

  • Sistemi elettronici ad alta corrente per il settore automobilistico
  • ADAS e componenti elettronici della carrozzeria
  • Sistemi di infotainment e cluster di strumenti
  • Sistemi di trasmissione HEV/EV per il settore automobilistico

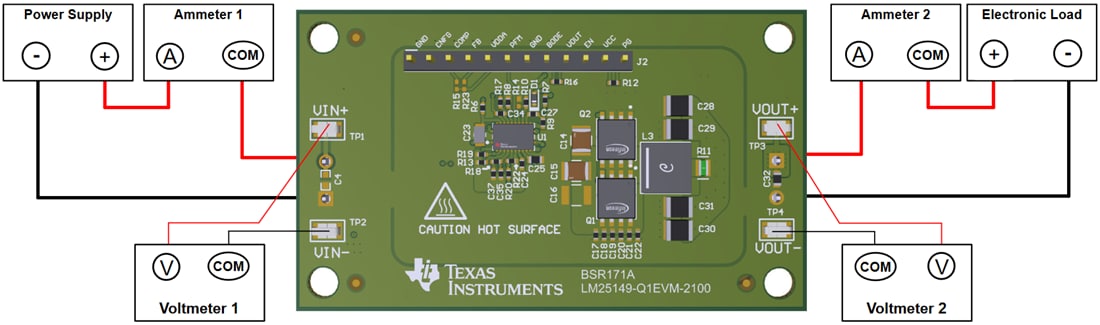

Configurazione di prova

Disegno meccanico - Texas Instruments Modulo di valutazione per controller LM25149-Q1EVM-2100
Pubblicato: 2021-04-20 | Aggiornato: 2025-03-05
